Методы закупочной логистики. Закупочная логистика

Объектом управления логистики является сквозной МП, однако на отдельных участках управление им имеет свою специфику. В соответствии с этой спецификой выделяют 5 функциональных областей логистики: закупочную (или логистику снабжения), производственную логистику, распределительную, транспортную и складскую. Отдельно выделяют информационную логистику.

Закупочная логистика – это управление МП в процессе обеспечения предприятия материальными ресурсами.

Любое предприятие имеет в своем составе подразделение, осуществляющее закупку, доставку и временное хранение исходных материальных ресурсов, которые затем, в ходе производственного процесса, преобразуются в готовую продукцию. Это отдел материально-технического снабжения.

Служба материально-технического снабжения является одновременно элементом, обеспечивающим связи и реализацию целей макрологистической системы, элементом микрологистической системы (одним из подразделений предприятия) и самостоятельной подсистемой, имеющей элементы, структуру и самостоятельные цели.

На уровне макрологистической системы основная цель функционирования МТС – получение дополнительной прибыли от согласованности действий всех участников логистической цепи (поставщиков, самого предприятия и потребителей).

Логистическая интеграция с поставщиками и потребителями достигается за счет комплекса мер. В западной практике закупочной деятельности выработан ряд "общих правил" или рекомендаций, которые не только существенно облегчают отношения с поставщиками и банковской сферой, но и упрочивают положение компании, создают условия для выживания в конкурентной борьбе. Этот своеобразный кодекс характеризует этические нормы партнерства. Он может быть кратко сформулирован следующим образом: в основе успешной подготовки и производства продукции (при прочих равных условиях) лежат хорошие отношения между предпринимателем, с одной стороны, и кредиторами и поставщиками, с другой. Особое внимание следует уделять отношениям с кредиторами, поскольку их доверие и готовность помочь особенно важны.

· обращаться с поставщиками так же, как с клиентами фирмы;

· не забывать демонстрировать на деле общность интересов;

· знакомить поставщика со своими задачами и быть в курсе его деловых операций;

· проявлять готовность помочь в случае возникновения проблем у поставщика;

· соблюдать принятые на себя обязательства;

· учитывать в деловой практике интересы поставщика;

· поддерживать по возможности стабильные контакты в деловой сфере.

На уровне микрологистической системы служба снабжения должна поддерживать высокую согласованность по управлению МП между службой снабжения и службами производства и сбыта, что является задачей логистической организации предприятия в целом.


Возможность реализации перечисленных целей службы снабжения на микро и макроуровне в существенной степени зависит от системной организации самой службы снабжения.

Итак, основной целью закупочной логистики является удовлетворение потребностей производства в материалах с максимально возможной экономической эффективностью.

Подцелями общей цели закупочной логистики являются:

· повышение качества закупаемых сырья, материалов и готовой продукции;

· повышение качества процесса снабжения;

· поиск и развитие долгосрочных связей с компетентными и надежными поставщиками;

· повышение уровня стандартизации закупаемых товарно-материальных ценностей;

· снижение общих издержек на процесс снабжения;

· развитие координации, интеграции и гармонизации отношений с другими подразделениями фирмы;

Однако достижение целей закупочной логистики зависит от решения целого ряда задач. В обобщенном виде эти задачи можно сгруппировать следующим образом.

1. Выдерживание обоснованных сроков закупки сырья и комплектующих изделий (материалы, закупленные ранее намеченного срока, ложатся дополнительной нагрузкой на оборотные фонды предприятий, а опоздание в закупках может сорвать производственную программу или привести к ее изменению).

2. Обеспечение точного соответствия между количеством поставок и потребностями в них (избыток или недостаточное количество поставляемых товарно-материальных ресурсов также негативно влияет на баланс оборотных фондов и устойчивость выпуска продукции и, кроме того, может вызвать дополнительные расходы при восстановлении балансового оптимума).

3. Соблюдение требований производства по качеству сырья и комплектующих изделий.

В ходе решения этих задач процесс закупки МР можно разбить на ряд основных функций:

· Выявление и изучение источников ресурсов и поставщиков продукции;

· Принятие решения о заказе или собственном производстве;

· Определение потребности и расчет количества заказываемой продукции;

· Установление количества и сроков поставок и наблюдение за ними;

· Управление запасами;

· Учет и контроль хода выполнения договорных обязательств;

Выявление и изучение источников ресурсов и поставщиков продукции Успешное осуществление закупок предполагает наличие обширной информации о рынках, где они осуществляются. Что же касается задач исследования рынка закупок, то они заключаются в регулярном сборе и оценке подробной информации в целях определения емкости рынка и создания предпосылок для оптимизации закупок. Руководство многих предприятий давно осознало, что планирование связей с рынком поставок имеет такое же важное значение, для успешного функционирования, как и планирование рынка сбыта.

Принятие решения о заказе или собственном производстве

Задача делать комплектующее изделие самим, если это в принципе возможно, или же покупать комплектующее у другого производителя это обоснование решения вопроса о степени использования в производственном процессе собственных средств производства. Решения принимаются как по использованию собственных средств труда (транспорта, складских помещений, техники, оборудования …) так и по использованию собственных предметов труда, т.е. изготовленных своими силами заготовок, полуфабрикатов, комплектующих …

Самостоятельное производство заготовок и полуфабрикатов снижает зависимость предприятий от колебаний рыночной конъюнктуры. В то же время высокое качество и низкую себестоимость этой продукции обеспечит производитель, который специализируется на их производстве. Риск потерь, обусловленный ростом зависимости, будет тем ниже, чем выше надежность поставок и чем более развиты в экономике логистические связи.

Решение в пользу закупок заготовок и полуфабрикатов должно быть принято если:

· Потребность в заготовках и полуфабрикатах невелика;

· Отсутствуют необходимые для производства мощности;

· Отсутствуют кадры необходимой квалификации.

Решение в пользу собственного производства должно быть принято если:

· Потребность в комплектующих изделиях стабильна и достаточно велика;

· Комплектующее изделие может быть изготовлено на имеющемся оборудовании.

Решения типа «сделать или купить» принимают при закупках товарных ресурсов (у изготовителя или у посредника), при выборе между услугами перевозчика и созданием собственного парка автотранспортных средств, при принятии решения по использованию услуг наемного склада.

Более подробно остановимся на выборе двух альтернативных решений:

· Самостоятельно формировать ассортимент, закупая товарные ресурсы непосредственно у изготовителя;

· Или закупать товарные ресурсы у посредника, который специализируется на разукрупнении производственных партий, формировании широкого ассортимента и поставках его потребителям в скомплектованном виде.

Закупка у посредника может оказаться более выгодной, чем непосредственно у изготовителя по ряду причин:

· Закупая товарные ресурсы у посредника, предприятие имеет возможность приобрести широкий ассортимент относительно небольшими партиями. В результате сокращается потребность в запасах, складах, уменьшается объем договорной работы с изготовителями отдельных позиций ассортимента.

· Цена товара у посредника может оказаться ниже, чем у изготовителя, так как для мелкооптовых и крупнооптовых покупателей цены разные, в следствии необходимости разукрупнения партии товаров. И так как посредник на этом специализируется, то разукрупнение ему обходится дешевле.

· Изготовитель товара может располагаться территориально на более отдаленном расстоянии, чем посредник. Дополнительные транспортные расходы могут оказаться в этом случае больше разницы в ценах изготовителя и посредника.

В настоящее время в промышленно-развитых странах широко используется частичная или полная передача выполнения отдельных бизнес-функций и даже частей бизнес-процесса сторонним лицам или организациям. Это явление получило название аутсорсинга. В переводе с английского это в буквальном смысле означает получение чего-либо из внешних источников. Широкое развитие аутсорсинг получил по следующим причинам:

· Рост интенсивности конкурентной борьбы во всех секторах рынка и связанная с ней необходимость достижения наивысшей эффективности всех операций производственно-хозяйственной деятельности. Достичь самостоятельно максимального повышения результативности всех операций практически невозможно, а иногда и нецелесообразно. Можно довести до совершенства выполнение ключевых функций, а остальную работу доверить тем у кого она получается лучше остальных.

· Стремление предприятий быть «глобальными» , т.е. представлять свою продукцию и услуги по всему миру. Для этого в первую очередь необходимо отсутствие жесткой «привязки» к определенной территории. Например, собственные производственные мощности, служба доставки или сеть магазинов являются не то чтобы серьезной помехой, а скорее излишней роскошью для фирмы, переходящей от рынка одной страны к рынку другой, по крайней мере на начальном этапе.

· Увеличение роли малых предприятий в мировом бизнесе. Аутсорсинг дает возможность глобального присутствия какой либо компании на рынках многих стран без необходимости роста персонала. Относительно небольшая компания может, с привлечением малых предприятий, работать по всему миру из центрального офиса, сохраняя контроль над выполнением поставленных задач.

В сфере логистики аутсорсингом могут заниматься, в первую очередь, предприятия, предоставляющие услуги по складированию, транспортировке, таможенному оформлению, информационному обеспечению. Однако в России, в отличие от Запада, рынок таких логистических операторов нельзя назвать сложившимся и устойчивым. Среди наиболее крупных и авторитетных компаний можно назвать ООО «Национальный таможенный брокер» и «Русская логистическая служба» (таможенные, складские, транспортные услуги), Maersk Sealand (МЭСК СИЛАНД), P & O Nedlloyd и MSC (транспортные операторы). Данные компании предлагают услуги в сфере логистики и поддерживают качество сервиса на мировом уровне. К сожалению именно из-за необходимости поддержания высокого уровня качества сервиса они устанавливают высокие цены на свои услуги.

«Я пришел на рынок делать то, что умею делать лучше всего. Остальное я буду покупать, как услугу экспертов местного рынка». Вот суть аутсорсинга. Тенденция рынка сегодня – это увеличение доли аутсорсинга в логистике. Поставщика услуг в логистике называютPL-провайдером (Party Logistic Provider). Принято выделять несколько уровней поставщиков услуг:

· Поставщик услуг логистики первого уровня – 1PL-провайдер. Это предприятие, способное обеспечить перевозку груза из пункта А в пункт Б одним видом транспорта. Это, например, оператор на телефоне, заказывающий автотранспорт (частный диспетчер); экспедиторская компания по автоперевозкам; железнодорожный экспедитор.

· Поставщик услуг логистики второго уровня – 2PL-провайдер. Осуществляет мультимодальные перевозки, организацию грузоперевалки из одного вида транспорта в другой. Задачи, решаемые 2PL-поставщиком следующие: взять товар на складе, погрузить в грузовик, подвести к вагону, организовать подход вагона и грузовика (желательно в одно и то же время) к месту погрузки, погрузить товар в вагон, отправить.

· Поставщик третьего уровня - 3PL-провайдер. Решает задачи дистрибуции, доставки товара по стране любыми видами транспорта с возможностями перевалки через транзитные склады и изменения объемов товарных партий в соответствии с указаниями грузовладельца.

· Поставщик четвертого уровня - 4PL-провайдер. Это высший пилотаж логистики. Такие провайдеры являются редкостью даже для Европы. Их задачи: оптимизация товарных потоков, выбор и применение соответствующего программного обеспечения, контрактная работа с поставщиками услуг.

Соответственно самая длинная цепь отношений в логистическом аутсорсинге выглядит следующим образом: 4PL-провайдер заказывает услугу у 3PL-провайдера, 3PL-провайдер – у 2PL-провайдера, тот, в свою очередь, у 1PL-провайдера, а последний привлекает перевозчика. Конечно, это не всегда необходимо. Но когда вы управляете транснациональной корпорацией, производящей товары во многих странах мира и ставите своей задачей понижение «логистической составляющей» в цене использовние услуг PL-поставщиков может дать ощутимый результат.

Здравствуйте! Закупки - важное звено любой производственной или торговой сети. Предприятия закупают материалы, инструменты, готовые товары. Каждое звено цепочки покупает товары у поставщиков, увеличивает их ценность, а затем продает дальнейшим потребителям. Организацией всех процессов по получению материальных ресурсов от поставщиков занимается закупочная логистика. Можно сказать, что она снабжает материальным потоком всю . Узнайте все о закупочной логистике в данной статье!

Сущность, цели и функции закупочной логистики

Закупочная логистика - это деятельность, отвечающая за управление потоком товаров (или сырья) для снабжения предприятия ресурсами в максимально короткие сроки с наибольшей коммерческой выгодой.

Она отвечает на вопросы:

  1. Что закупить?
  2. Сколько закупить?
  3. У кого закупить?
  4. На каких условиях закупить?

Например, сначала бизнесмен решает, что он будет расширять свое производство новым товаром. Изучив рынок сбыта, он приходит к выводу, какой объем производства окажется , и каким требованиям должен отвечать новый продукт. План отдается на производство, которое диктует отделу снабжения, какие материалы и в каком количестве следует закупить.

  1. Выявление потребностей, планирование закупок. Выявление внутрифирменных потребителей, расчет потребности. Для составления наиболее точного плана следует учесть:
  • Режим деятельности компании (темп производства или торговли);
  • Необходимый объем запасов;
  • Текущие запасы по каждой единице;
  • Данные обо всех закупаемых и производимых на предприятии изделиях;
  • Прогноз возникновения потребности;
  • Данные о текущих запасах и ближайших заказах.
  1. Составление перечня требований к закупкам (вес и размер продукта, упаковка, частота завоза);
  2. Выбор наиболее выгодного решения: закупить или изготовить самостоятельно;
  3. Определить, выгоднее закупать у посредника или у производителя. У посредника может быть выгоднее закупать в следующих случаях:
  • Когда требуется более широкий ассортимент, но небольшими партиями;
  • Когда цена у посредника, закупающего товар крупным оптом, оказывается ниже цены мелкооптовой закупки у производителя;
  • Когда посредник находится значительно территориально ближе, чем производитель (сокращение транспортных расходов).
  1. Выбор поставщика. Данную задачу можно разделить на несколько этапов:
  • Выбор потенциальных поставщиков (через рекламные объявления, тендер или на специальных выставках);
  • Анализ отобранных поставщиков (критериев может быть несколько десятков, учитывается опыт поставщика, широта ассортимента, ценовая политика, сроки выполнения заказов, удаленность от потребителя, отзывы прошлых клиентов).
  1. Согласование стоимости товара, проведение переговоров с поставщиком;
  2. Заключение договора. Рационализация связей по договорным отношениям с поставщиками - тоже задача, решаемая закупочной логистикой;
  3. Определение необходимых складских помещений;
  4. Оформление заказа;
  5. Оплата;
  6. Организация доставки и экспедирования;
  7. Составление графика поставок;
  8. Контроль поставок. Сюда относится вычисление процента брака, соблюдение сроков поставки, контроль запасов;
  9. Расчет бюджета закупок. Необходимо точно учесть абсолютно все расходы, так как это повлияет на дальнейшую цену продукта. Это могут быть расходы на:
  • Выполнение заказа;
  • Транспортировку и хранение;
  • Контроль выполнения условий договора;
  • Поиск сведений о поставщиках;
  • Издержки в результате дефицита ресурсов.
  1. Согласование плана снабжения с другими подразделениями своего предприятия (со складом, производством, отделом сбыта), поддержание партнерских отношений с поставщиками. На современном рынке партнерство лежит в основе любых продуктивных отношений. Взаимодействие с поставщиками строится на основе ряда принципов:
  • Обращаться с поставщиками как с клиентами;
  • Демонстрировать взаимосвязь ваших интересов, согласовывать экономическое и технологическое планирование;
  • Оповещать поставщика о своих задачах и знать о его деятельности (например, когда и какое планируется производство нового товара);
  • Оказывать посильную помощь поставщику (даже если иногда она не приносит прибыли);
  • Соблюдать свои обязательства;
  • Принимать во внимание интересы поставщика.

Эффективность логистики снабжения на предприятии зависит от соблюдения следующих принципов работы:

  1. Выполнять четкие сроки закупок, соблюдая обозначенные временные рамки между возникновением потребности и получением необходимых ресурсов;
  2. Выполнять количественный объем закупок. Желая сэкономить, можно ошибиться и закупить слишком мало, что приведет к дефициту и связанным с ним издержкам (производство остановится без необходимых материалов, а спрос в торговле останется неудовлетворенным, будет упущена потенциальная прибыль). Слишком большие закупки вызовут проблемы с реализацией всего товара и расходы на его хранение;
  3. Приобретать товары исключительно требуемого качества;
  4. Закупать ресурсы по минимальным ценам, с доставкой в самые короткие сроки, с наименьшими расходами на транспорт и складирование.

Управление закупочной логистикой и снабжением

В современной России функционирование закупочной логистики еще не до конца налажено, так как многие фирмы продолжают работать, ориентируясь на времена, когда все ресурсы в стране не закупались, а распределялись.

Организация логистики снабжения в нашей стране строится на основе одной из двух моделей:

  1. Традиционный вариант . Управление процессами закупочной логистики поделено между подразделениями предприятия. К примеру, перечень закупаемых ресурсов определяется отделом по производству, а поставщика выбирает генеральный директор фирмы. Главный недостаток этой модели в том, что в ней затруднено полноценное управление снабжением;
  2. Логистический подход . Все процедуры по снабжению находятся под управлением одного подразделения. Однако такой подход не исключает взаимодействие отдела логистики снабжения с остальными структурными единицами компании. Логистический подход позволяет более эффективно управлять процессом снабжения на всех его этапах.

В ходе своей деятельности управление системой закупок на любом предприятии стремится:

  1. Расширить ассортимента продукции;
  2. Снизить затраты ресурсов;
  3. Избавиться от нереализуемых запасов;
  4. Контролировать специальные заказы;
  5. Контролировать упущенные продажи;
  6. Увеличивать сектор стандартных закупок.

Методы закупочной логистики

Свою деятельность логистика снабжения предприятий регулирует согласно выбранному методу. Рассмотрим основные:

  1. Метод увеличения объемов закупок :
  • Учитывается спрос на определенные виды товара;
  • Спрос анализируется на протяжении года (чтобы обозначить сезонные колебания);
  • Определяется оптимальное количество запасов на протяжении года;
  • Решение о накоплении запасов принимается на основании числа заказов.
  1. Метод уменьшения объемов закупок .
  • Ежемесячно проводится анализ сбыта непопулярных товаров;
  • Выделяются виды продукции, чей объем запасов следует сократить;
  • Определяются критерии, по которым принимается решение о сокращении некоторых видов запасов;
  • Доля нереализуемого товара стремится к минимуму.
  1. Метод прямого расчета объемов закупки :
  • Расчет проводится для установленного периода;
  • Рассчитывается количество реализованной продукции;
  • Высчитывается средняя величина необходимых запасов.

Прием «точно в срок»

Система «точно в срок» — это прием логистики закупок, в основе которого лежит принцип, гласящий, что спрос на каждом отрезке логистической цепи зависит от спроса, возникающего у конечного потребителя. Товар не накапливается, пока не появляется необходимость.

Если традиционно снабжение состоит из большого количества элементов:

  1. Поставщик;
  2. Экспедиционный склад;
  3. Контроль на складе;
  4. Основное хранилище;
  5. Подготовка к потреблению;
  6. Потребление.

То при системе «точно в срок» элементов становится гораздо меньше:

  1. Поставщик;
  2. Контроль со стороны поставщика;
  3. Потребление.

Система «точно в срок» возможна только при наличии долгих доверительных отношений между заказчиком и поставщиком, который берет на себя еще и контроль качества продукции. Так же и с перевозками - предпочтение в системе «точно в срок» отдается самому надежному перевозчику, соблюдающему сроки, возможно с не самыми выгодными тарифами.

Преимущества системы «точно в срок» :

  1. Исключение некоторых операций из цепи поставок;
  2. Сокращение запасов и затрат на их содержание;
  3. Улучшение качества товара, уменьшение количества брака;
  4. Увеличение надежности поставок.

Проблемы закупочной логистики по системе «точно в срок» :

  1. Увеличение затрат поставщика;
  2. Рост коммерческого риска;
  3. Невыгодность частых мелких поставок;
  4. Неудобный для поставщика график поставок;
  5. Возможно несовпадение ожиданий поставщика и фактических нужд потребителя.

Внедряя систему «точно в срок», необходимо решить следующие задачи:

  1. Найти территориально близких поставщиков;
  2. Продлить договорные отношения с надежными поставщиками;
  3. Поддерживать поставщиков гарантией закупок;
  4. Вывести закупочные цены на оптимальный уровень;
  5. Поддерживать постоянную скорость закупок;
  6. Поощрять поставщиков за готовность отгружать товары необходимых (малых) объемов;
  7. Наладить тесную взаимосвязь между персоналом, отвечающим за качество продукции, со стороны продавца и со стороны покупателя;
  8. Составить и четко соблюдать расписание прибытия грузов;
  9. Использовать проверенных перевозчиков;
  10. Заключать долгосрочные договоры на экспедирование, транспортировку и складирование.

ТЕМА 4. ЛОГИСТИКА ЗАКУПОК

План.

1. Цели, задачи и функции закупочной логистики

2. Организация закупочной деятельности

3. Этапы организации процесса закупок.

4. Определение потребности в материальных ресурсах

5. Выбор поставщика

Цели, задачи и функции закупочной логистики

Закупочная логистика - это управление материальными потока­ми в процессе обеспечения предприятия материальными ресурсами. Любое предприятие, как производственное, так и торговое, имеет службу, осуществляющую закупку, доставку и временное хранение сырья, полуфабрикатов и товаров народного потребления.

Закупочная логистика является одной из основных логистических подсистем и изучает процесс движения сырья, материалов, комплекту­ющих и запасных частей с рынка закупок до складов предприятия.

Основной целью закупочной логистики является удовлетворение потребностей производства в материалах с максимально возможной экономической эффективностью.

Появление термина «закупочная логистика» не случайно. За ру­бежом сфера деятельности по обеспечению предприятия (фирмы-производителя или торговой компании) необходимыми видами ма­териальных ресурсов и готовой продукции традиционно называется purchasing/procurement - закупки/управление закупками (снабже­нием). Эта же область производственной деятельности в отечествен­ной практике до сих пор называется материально-техническим снаб­жением (обеспечением), на предприятиях оптовой торговли - товароснабжением. Однако в последние годы эту область стали опреде­лять как закупочную логистику.

Стандартное определение общих целей функции закупок таково, что организация должна получать необходимое по качеству и коли­честву сырье в нужное время, в нужном месте, от надежного постав­щика, своевременно отвечающего по своим обязательствам, с хоро­шим сервисом (как до осуществления продажи, так и после нее) и по выгодной цене. В соответствии с этим можно выделить:

1. Необходимость обеспечения непрерывного потока сырья, по-ставок комплектующих и предоставления услуг, необходимых д Ля работы предприятия. Дефицит сырья и комплектующих может при­вести к остановке производства и соответственно к большим наклад, ным расходам - росту эксплуатационных затрат в связи с постоян­ными расходами и неспособностью удовлетворять требования клиен­тов к срокам доставки продукции.



2. Сведение инвестиций, связанных с запасами, и расходов к минимуму. Одним из путей обеспечения непрерывного потока мате­риальных ресурсов и готовой продукции является создание и хране­ние крупных запасов этих ресурсов и продукции. Запасы предпола­гают использование капитала, который нельзя еще куда-либо инвес­тировать. Ежегодно стоимость текущего запаса может составлять 20-50% общей стоимости активов.

3. Поддержание и повышение качества. Производство продук­ции или предоставление услуг должно отвечать принятым требова­ниям, что ведет к росту производственных расходов до значительно­го уровня.

4. Поиск компетентных и надежных поставщиков. Успех функ­ции закупок зависит от способности находить поставщиков и разви­вать отношения с ними, анализировать их возможности, выбирать соответствующего поставщика, а затем работать с ним, постоянно совершенствуя совместную деятельность.

5. Приобретение по возможности многофункциональных това­ров. Если в процессе закупки можно приобрести одно изделие, кото­рое выполнит функцию, ранее выполняемую двумя-тремя изделия­ми, предприятие получит преимущество за счет: первоначальной низ­кой стоимости, образующейся из скидки на изделия; более низкой стоимости инвестиций в запас без ухудшения обслуживания; более низкой стоимости обучения персонала и расходов, связанных с со­держанием оборудования в ходе его эксплуатации, а также повыше­ние конкуренции среди поставщиков.

6. Соблюдение принципа «цена-качество» в процессе закупки. Деятельность по закупке предполагает использование большого объема оборотных средств, поэтому необходимы товары и услуги с наимень­шей общей стоимостью с сохранением должного уровня качества, количества, условий доставки и сервиса.

7. Повышение конкурентоспособности. Организация будет кон­курентоспособной, если сможет контролировать все расходы, связан­ные с закупками, и временные параметры с тем, чтобы избежать неприбыльной деятельности, либо деятельности, требующей дополни­тельного времени и т.д. Для этого необходима оптимизация размеров затрат, изменения в программе дистрибыоции, внедрение достиже­ний технического прогресса и т.п.

8. Достижение гармоничных отношений, эффективного сотрудничества с другими функциональными подразделениями предприятия. Закупочная деятельность не может быть эффективной без сотрудничества с другими отделами и сотрудниками организации: отделен технического контроля (ОТК), производственным отделом, бухгалтерией, отделами маркетинга, дизайна, инженерной разработки и т.д.

9. Снижение административных расходов. Если деятельность по закупкам нерациональна, административные расходы отдела закупок будут слишком высокими. Состав целей закупочной логистики зависит от специализации предприятия (промышленное, торговое, сервисное), степени развития и (или) сложности производства, отрасли экономики, в которой функционирует предприятие, конкурентоспособности.

Достижение этих целей в области управления закупками (закупоч­ной логистики) требует выполнения различных стандартных функций.

Определение потребности в материальных ресурсах;

Исследование рынка закупок;

Выбор поставщиков;

Осуществление закупок;

Контроль поставок;

Подготовка бюджета закупок;

Координация и системная взаимосвязь закупок с производством, сбытом, складированием и транспортированием, а также с по­ставщиками.

Закупочная логистика - это управление материальными потоками в процессе обеспечения предприятия материальными ресурсами. Значимым элементом микрологистической системы является подсистема закупок, организующая вход материального потока в логистическую систему. Управление материальными потоками на данном этапе имеет известную специфику, что объясняет необходимость выделения закупочной логистики в отдельный раздел изучаемой дисциплины.

Любое предприятие, как производственное, так и торговое, в котором обрабатываются материальные потоки, имеет в своем составе службу, осуществляющую закупку, доставку и временное хранение предметов труда: сырья, полуфабрикатов, изделий народного потребления, - службу снабжения. Деятельность этой службы может быть рассмотрена на трех уровнях, так как служба снабжения одновременно является:

    элементом микрологистической системы, то есть одним из подразделений предприятия, обеспечивающим реализацию целей этого предприятия;

    самостоятельной системой, имеющей элементы, структуру и самостоятельные цели.

Рассмотрим цели функционирования службы снабжения на каждом из выделенных уровней.

1. Как элемент макрологистической системы служба снабжения устанавливает хозяйственные связи с поставщиками, согласовывая связанные с поставкой товаров технико-технологические и экономические вопросы, а также вопросы планирования. Работая в контакте со службами сбыта поставщика и транспортными организациями, служба снабжения обеспечивает «ввязывание» предприятия в макрологистическую систему. Идея логистики - получение дополнительной прибыли от согласованности действий всех участников. Она требует, чтобы персонал службы снабжения добивался реализации целей собственного предприятия не как изолированного объекта, а как звена всей логистической макросистемы . Это означает, что служба снабжения, работая на собственное предприятие, в то же время должна преследовать цель повышения эффективности функционирования всей макрологистической системы. Собственное предприятие при таком подходе рассматривается как элемент всей макрологистической системы: улучшается положение всей системы - улучшается положение предприятия как ее элемента .

2. Служба снабжения, являясь элементом организовавшего ее предприятия, должна органически вписываться в микрологистическую систему, обеспечивающую прохождение материального потока в цепи снабжение - производство - сбыт . Обеспечение высокой степени согласованности действий по управлению материальными потоками между службой снабжения и службами производства и сбыта является задачей логистической организации предприятия в целом. Современные системы организации производства и материально-технического обеспечения (например, система МРП) обеспечивают возможность согласования и оперативной корректировки планов и действий снабженческих, производственных и сбытовых звеньев в масштабе предприятия с учетом постоянных изменений в реальном масштабе времени .

Цепь снабжение - производство - сбыт должна строиться на основе современной концепции маркетинга, то есть вначале должна разрабатываться стратегия сбыта, затем, исходя из нее, стратегия развития производства и уже затем стратегия снабжения производства. Следует отметить, что маркетинг намечает данную задачу лишь в концептуальном плане. Научный инструментарий маркетинга, нацеленный на всестороннее исследование рынка сбыта, не содержит методов, позволяющих решать задачи технико-технологической согласованности с поставщиками в зависимости от соответствующих требований, выявленных при изучении рынка сбыта. Маркетинг не предлагает также и методов системной организации всех участников процесса продвижения материалов от первичного источника сырья вплоть до конечного потребителя. В этом плане логистика развивает маркетинговый подход к предпринимательской деятельности, нарабатывает методы, позволяющие реализовать концепцию маркетинга, существенно расширяет и дополняет саму концепцию.

3. Эффективность функционирования службы снабжения, возможность реализации перечисленных целей как на уровне предприятия, так и на уровне макрологистики в существенной степени зависит от системной организации самой службы снабжения.

Служба закупок на предприятии

В соответствии с концепцией логистики в процессе обеспечения предприятия предметами труда должны иметь место мероприятия по реализации системного подхода к управлению материальными потоками в пределах самой службы снабжения.

Для обеспечения предприятия предметами труда необходимо решить задачи:

    что закупить;

    сколько закупить;

    у кого закупить;

    на каких условиях закупить.

Кроме того, необходимо выполнить следующие работы:

    заключить договор;

    проконтролировать исполнение договора;

    организовать доставку;

    организовать складирование.

Что, сколько и у кого закупить - задачи непростые по своей природе. В России их решение осложнено тем, что в недавнем прошлом предприятия эти задачи в полном объеме зачастую не решали вообще, так как ресурсы распределялись.

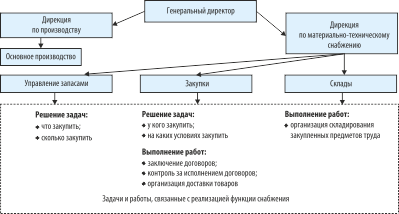

Рис. 1. Реализация функции снабжения в процессе работы различных подразделений предприятия

Рассмотрим два варианта организации снабжения, принципиально отличающиеся друг от друга возможностями реализации системного подхода к управлению материальными потоками в процессе обеспечения предприятия сырьем.

На рис. 1 представлен вариант организационной структуры предприятия с распределением перечисленных выше задач между различными функциональными подразделениями. Как видим, задачи «что закупить» и «сколько закупить» решаются дирекцией по производству. Здесь же выполняются и работы по складированию закупленных предметов труда.

Задачи «у кого» и «на каких условиях закупить» решаются дирекцией по закупкам. Здесь же выполняются и перечисленные работы по снабжению, то есть заключаются договоры, контролируется их исполнение, организуется доставка закупленных предметов труда. В результате функция управления материальным потоком в процессе снабжения предприятия сырьем и материалами разделена между различными службами, и ее эффективная реализация затруднена.

Другой вариант, представленный на рис. 2, предполагает сосредоточение всех функций снабжения предприятия в одних руках (например, в дирекции по материально-техническому снабжению). Такая структура создает широкие возможности логистической оптимизации материального потока на стадии закупок предметов труда.

Рис. 2. Реализация функции снабжения в процессе работы одного подразделения предприятия

Задача «сделать или купить»

Задача «сделать или купить» заключается в принятии одного из двух альтернативных решений - делать комплектующее изделие самим (если это в принципе возможно) или же покупать у другого производителя. В англоязычной литературе эта задача встречается под названием Make - or - Buy Problem (задача «сделать или купить») или сокращенно - задача MOB , решение которой зависит от ряда внешних факторов, а также от условий на самом предприятии.

Самостоятельное производство комплектующих снижает зависимость предприятия от колебаний рыночной конъюнктуры. Предприятие может устойчиво функционировать вне зависимости от складывающейся на рынке ситуации (естественно, в известных пределах). В то же время высокое качество и низкую себестоимость комплектующих скорее обеспечит производитель, который специализируется на их выпуске. Кроме того, закупая товарные ресурсы у посредника, предприятие, как правило, имеет возможность приобрести широкий ассортимент относительно небольшими партиями, в результате чего сокращается потребность в запасах, складах, уменьшается объем договорной работы с изготовителями отдельных позиций ассортимента. Поэтому, отказываясь от собственного производства и принимая решение о закупке комплектующих у специализированного поставщика, предприятие получает возможность поднять качество и снизить себестоимость, однако попадает при этом в зависимость от окружающей экономической среды. Риск потерь, обусловленный ростом зависимости, будет тем ниже, чем выше надежность поставок и чем более развиты в экономике логистические связи. Таким образом, чем выше степень развития логистики в обществе, тем «спокойнее» предприятие отказывается от собственного производства комплектующих и перекладывает эту задачу на специализированного производителя.

Вне зависимости от ситуации во внешней среде на самих предприятиях могут действовать факторы, обусловливающие отказ от собственного производства. Решение в пользу закупок комплектующих и, соответственно, против собственного производства должно быть принято в случае, если:

    потребность в комплектующем изделии невелика;

    отсутствуют необходимые для производства комплектующих мощности;

    отсутствуют кадры необходимой квалификации.

Решение против закупок и в пользу собственного производства принимается в том случае, когда:

    потребность в комплектующих изделиях стабильна и достаточно велика;

    комплектующее изделие может быть изготовлено на имеющемся оборудовании.

Задача выбора поставщика

После того как решена задача «делать или покупать» и предприятие определило, какое сырье и какие материалы необходимо закупить, решают задачу выбора поставщика. Перечислим и охарактеризуем основные этапы решения этой задачи.

1. Поиск потенциальных поставщиков.

При этом могут быть использованы следующие методы:

    объявление конкурса;

    посещение выставок и ярмарок;

    переписка и личные контакты с возможными поставщиками.

В результате перечисленных мероприятий формируется список потенциальных поставщиков, который постоянно обновляется и дополняется.

2. Анализ потенциальных поставщиков.

Составленный перечень потенциальных поставщиков анализируется на основании специальных критериев, позволяющих осуществить отбор приемлемых поставщиков. Количество таких критериев может составлять несколько десятков. Однако зачастую ограничиваются ценой и качеством поставляемой продукции, а также надежностью поставок, под которой понимают соблюдение поставщиком обязательств по срокам поставки, ассортименту, комплектности, качеству и количеству поставляемой продукции.

К другим критериям, принимаемым во внимание при выборе поставщика, относят следующие:

    удаленность поставщика от потребителя;

    сроки выполнения текущих и экстренных заказов;

    наличие резервных мощностей;

    организацию управления качеством у поставщика;

    психологический климат у поставщика (возможности забастовок);

    способность обеспечить поставку запасных частей в течение всего срока службы поставляемого оборудования;

    финансовое положение поставщика, его кредитоспособность и др.

В результате анализа потенциальных поставщиков формируется перечень конкретных поставщиков, с которыми проводится работа по заключению договорных отношений.

3. Оценка результатов работы с поставщиками.

На выбор поставщика существенное влияние оказывают результаты работы по уже заключенным договорам. Для этого разрабатывается специальная шкала оценок, позволяющая рассчитать рейтинг поставщика. Перед расчетом рейтинга необходимо выполнить дифференциацию закупаемых предметов труда.

Закупаемые товары, сырье и комплектующие изделия, как правило, неравнозначны с точки зрения целей производственного или торгового процесса. Отсутствие некоторых комплектующих, требующихся регулярно, может привести к остановке производственного процесса (равно как и дефицит некоторых товаров в торговле - к резкому падению прибыли торгового предприятия). Главным критерием при выборе поставщика данной категории предметов труда будет надежность поставки.

Если закупаемые предметы труда не являются значимыми с точки зрения производственного или торгового процесса, то при выборе их поставщика главным критерием будут служить затраты на приобретение и доставку.

Приведем пример расчета рейтинга поставщика (табл. 1). Допустим, что предприятию необходимо закупить товар А, дефицит которого недопустим. Соответственно, на первое место при выборе поставщика будет поставлен критерий надежности поставки. Значимость остальных критериев, установленная так же, как и значимость первого, экспертным путем сотрудниками службы снабжения, приведена в табл. 1.

Критерий выбора поставщика

Удельный вес критерия

Оценка значения критерия по десятибалльной шкале у данного поставщика

Произведение удельного веса критерия на оценку

1. Надежность поставки

3. Качество товара

4. Условия платежа

5. Возможность внеплановых поставок

6. Финансовое состояние поставщика

Итоговое значение рейтинга определяется путем суммирования произведений значимости критерия на его оценку для данного поставщика. Рассчитывая рейтинг для разных поставщиков и сравнивая полученные значения, определяют наилучшего партнера.

Вступая в хозяйственную связь с неизвестным поставщиком, предприятие подвергается определенному риску. В случае несостоятельности или недобросовестности поставщика у потребителя могут возникнуть срывы в выполнении производственных программ или же прямые финансовые потери. Возмещение понесенных убытков наталкивается, как правило, на определенные трудности. В связи с этим предприятия изыскивают различные способы, позволяющие выявлять ненадлежащих поставщиков. Например, западные фирмы нередко прибегают к услугам специализированных агентств, готовящих справки о поставщиках, в том числе и с использованием неформальных каналов. Эти справки могут содержать следующую информацию о финансовом состоянии поставщика:

    отношение ликвидности поставщика к сумме долговых обязательств;

    отношение объема продаж к дебиторской задолженности;

    отношение чистой прибыли к объему продаж;

    движение денежной наличности;

    оборачиваемость запасов и др.

Отечественные предприятия при выборе поставщика в настоящее время в основном полагаются на собственную информацию. При этом на предприятии, имеющем много поставщиков, может быть сформирован список хорошо известных, заслуживающих доверия поставщиков. Утверждение договоров с этими поставщиками, разрешение предварительной оплаты намеченной к поставке продукции осуществляются по упрощенной схеме. Если же намечается заключение договора с поставщиком, отсутствующим в названном списке, то процедура утверждения и оплаты усложняется проведением необходимых мероприятий, обеспечивающих безопасность финансовых и других интересов предприятия.

Пример

Рассмотрим, каким образом принимается решение по выбору поставщика.

Представим себе, что имеются две фирмы (А и В ), производящие одинаковую продукцию одинакового качества. Обе фирмы известны и надежны. Недостаток фирмы А заключается в том, что она расположена от потребителя на 200 км дальше, чем фирма В (расстояние до фирмы А - 500 км, до фирмы В - 300 км). С другой стороны, товар, поставляемый фирмой А , пакетирован на поддоне и подлежит механизированной разгрузке. Фирма В поставляет товар в коробках, которые необходимо выгружать вручную. Тариф на перевозку груза на расстояние 500 км - 0,5 условных денежных единиц за километр (уде/км). При перевозке груза на расстояние 300 км тарифная ставка выше и составляет 0,7 уде/км.

Таблица 2. Расчет совокупных расходов, связанных с поставкой товаров

Показатель

Фирма А

Фирма В

Транспортные расходы

0,5 уде/км × 500 км = 250 уде

0,7 уде/км × 300 км = 210 уде

Расходы на разгрузочные работы

6 уде/ч × 0,5 ч = 3 уде

6 уде/ч × 10 ч = 60 уде

Всего расходов

Время выгрузки пакетированного груза - 30 минут, непакетированного - 10 часов. Часовая ставка рабочего на участке разгрузки - 6 уде.

Если принять во внимание лишь транспортные расходы, то предпочтение следует отдать фирме В . Однако с учетом стоимости погрузочно-разгрузочных работ этот вариант оказывается менее экономичным, чем поставка с фирмы А (табл. 2).

Таким образом, при прочих равных условиях продукцию выгоднее закупать у поставщика А , поскольку это дает экономию в сумме 17 уде в расчете на одну поставку.

Система поставок «точно в срок» в закупочной логистике

Система поставок «Точно в срок» (система ТВС) - это философия и в то же время технические приемы. Система основана на том, что в звено логистической системы не должно поступать никаких материалов, пока в этом звене не возникнет острой необходимости в этих материалах, например, доставка к моменту монтажа или непосредственно в торговый зал магазина.

Сущность системы «Точно в срок» заключается в том, что спрос на любом участке цепи определяется спросом, предъявленном в конце ее. Пока нет спроса в конце цепи, продукция не производится и не накапливается, не заказываются и не накапливаются комплектующие.

Противоположностью данной системы является накапливание запасов в ожидании спроса.

Общепринятое определение гласит, что система поставки «Точно в срок» - это система производства и поставки комплектующих или товаров к месту производственного потребления или к моменту продажи в торговом предприятии в требуемом количестве и в нужное время.

Так как контроль качества у потребителя при системе поставки ТВС не предусмотрен, эту функцию должен взять на себя поставщик. В этих условиях наличие некачественных изделий в поставляемой партии недопустимо.

Отношения между поставщиком и покупателем, позволяющие применять систему поставок ТВС, должны носить характер длительной хозяйственной связи и строиться на долгосрочных контрактах. Лишь тогда можно достичь согласованности в вопросах совместного планирования, достичь необходимого уровня технико-технологической сопряженности, научиться находить экономические компромиссы.

Так как система ТВС предусматривает работу потребителей с гораздо более низким запасом, чем в условиях традиционного снабжения, повышаются требования к надежности всех участников логистического процесса, в том числе и к транспортникам. Поэтому предпочтение отдается не перевозочным тарифам (как в условиях традиционного снабжения), а перевозчику, способному гарантировать надежность соблюдения сроков доставки.

Применение системы ТВС позволяет резко сократить запасы (производственные и товарные), потребность в складских мощностях, в персонале.

Метод быстрого реагирования

Этот метод разработан в результате развития философии «Точно в срок» и представляет собой метод планирования и регулирования поставок товаров на предприятия производства или торговли, в основе которого лежит логистическое взаимодействие между предприятием - потребителем продукции, его поставщиками и транспортом. Суть метода раскрыта в его названии: быстрая реакция логистической системы (рис. 3) на возникший на рынке спрос.

Рис. 3. Логистическая система, реагирующая на возникший рыночный спрос

Если поставщиком является производственное предприятие, то оно должно иметь возможность оперативно перестраивать производство на выпуск нужной потребителю продукции. Поставщик должен иметь возможность быстрого доступа к информации о реальном спросе, который предъявляет потребителю рынок. Решение о поставке товара на предприятие торговли предприятием-поставщиком принимается тогда, когда достаточно высока вероятность возникновения реальной потребности в товаре данного вида. Передача заказа и поставка товаров должны осуществляться без каких-либо задержек.

Логистика закупок представляет собой комплекс операций, направленных на снабжение предприятия ресурсами, объем готовой продукции, движение приобретенных материальных ресурсов по подразделениям на предприятии и между ними. Основной целью логистики закупок является удовлетворение потребностей компании (производства) в продукции (материалах) с максимально возможной экономической эффективностью. Однако ее достижение зависит от решения целого ряда задач. Основу экономической эффективности логистики закупок составляют поиск и закупка необходимых материалов удовлетворительного качества по минимальным ценам. В изучении рынка, которое проводится соответствующими отделами фирм, вопрос цен - главный, но существенную роль также играет анализ других факторов, в т.ч. возможных логистических расходов и сроков поставок. Закупочная логистика - важная составляющая общественного производства, охватывающая значительную часть сферы обращения, обеспечивающая физическое перемещение материальных ресурсов от изготовителя до потребителя, а также внутри предприятия потребителя.

Функции логистических закупок: определение потребности в необходимых материальных ресурсах, получение и оценка предложений, выбор поставщиков, согласование цены и заключение договоров, формирование заказов, контроль за количеством и сроками поставок, входной контроль и размещение материальных ресурсов на складе, управление запасами и контроль.

Задачи закупочной логистики:

1) обеспечение закупки материальных ресурсов по минимальным ценам и с максимальным качеством. Снижая закупочные цены материалов, можно значительно сократить себестоимость продукции;

2) обеспечение своевременной доставки материалов для производственных потребностей;

3) соблюдение сроков закупки сырья и комплектующих изделий;

4) определение оптимального размера поставок;

5) соблюдение соответствия количества поставок с потребностями производства;

6) контроль за качеством сырья и комплектующих изделий;

7) обеспечение складирования материальных ресурсов (готовой продукции) с минимальными затратами. Управление закупками представляет собой комплекс

операций, как:

1) определение требуемой номенклатуры товара;

2) определение и оценка требований производства (установка требований к весу, размерам, параметрам поставок, планы и спецификации на каждую позицию номенклатуры и определенную номенклатурную группу расходных материалов, также должны быть установлены требования пользователей, определяющие сервис поставок);

3) определение типа организации закупок материальных ресурсов (выбор между установившимися закупками, модифицированными закупками (меняются поставщик или параметры закупаемых материальных ресурсов) и новыми закупками, вызванными потребностями нового внутрипроизводственного потребителя);

4) определение типа рынка (монополия, олигополия, чистая конкуренция);

5) определение количества возможных поставщиков;

6) определение позиции поставщиков на рынке;

7) определение профессионализма и надежности поставщиков;

8) определение всех возможных поставщиков, включая и тех, чьими услугами компания ранее не пользовалась;

9) предварительная оценка всех возможных поставщиков (сравнение показателей сервиса и качества, предлагаемых поставщиками расходных материалов с показателями, требуемыми внутрипроизводственными потребителями);

10) отбор наиболее подходящих поставщиков;

11) проведение переговоров с поставщиками;

12) оценка оставшихся поставщиков и окончательный выбор поставщика;

13) оценка уровня цены;

14) надежность поставок;

15) информационное обеспечение процесса управления закупками, организация документооборота.
